在洛阳做厂房通风、地下车库排烟、餐饮后厨排油烟、商场新风,很多项目方一开始都在比"螺旋管一平米多少钱、共板法兰省不省事"。等系统装完一调试,问题却常常出在风管之外:风机转向反了、防火阀装反了、软连接被拉成斜的、支吊架蹭到消防管、厨房排烟管没留清灰口。
风管这东西,装上去看不见,出问题才找你。
通风工程不是"买管材+装上去"这么短的一条链。它前头连着建筑、消防、暖通图纸,中间连着现场梁位、层高、设备基础,后头连着调试、联动、维保记录。哪一段没对上,后面都得返工。

一、通风工程图纸和现场对不上,先别下料
洛阳老厂房改造、老旧商场翻建特别常见:原图是十年前的,后期加过灶台、加过隔断、加过空调区域,现场净高和原图对不上。
这时候如果直接按原图下料,螺旋风管运到现场会发现:
梁下净高不够,风管只能压扁走
防火卷帘盒挡住排烟管
风机进出口和风管同心度差,软连接被强拉
阀门方向装反,调试时手动都掰不动

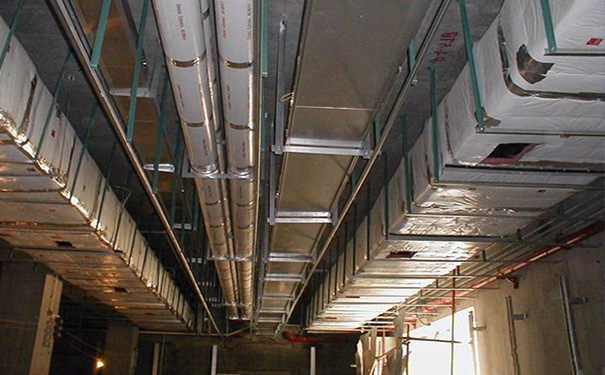

现场做法不复杂:下料前先复核建筑、消防、暖通三套图,把梁底标高、墙洞位置、设备基础、阀门方向先标到一张现场草图上。工厂预制再准,也救不了"图不对现场"这个根因。
老师傅一句话:通风工程七分在前端,三分在安装。前端不核,后面再好的白铁螺旋管也白搭。
二、厨房通风工程:别只管排出去,不管怎么清
餐饮项目里,厨房通风工程容易被忽略的是"清掏动线"。
油烟管运行一段时间后管壁挂油,弯头、变径、净化器前后如果都没检修空间,后期只能拆吊顶、切管、请人进吊顶清灰。商户停天业,比换半套风管都贵。
洛阳这边面食、烧烤、烩面馆多,灶台蒸汽和油雾混在一起,管内壁比纯新风系统脏得快。现场更稳的做法:
排烟管尽量少用急弯,弯头曲率半径别太小
净化器前后留操作段,方便抽模块清洗
水平管留一定坡度,坡向集油盒或检修口
每6到8米设一个可拆检修口,别等堵了再想起来
老城一家烩面馆去年后厨改造,灶台从4个加到7个,排烟管还是原来的500mm管径。结果高峰期油烟往回倒,老板以为是风机坏了,换了台更大的还是不行。后来重新算风量,管径改到630mm、加了一个检修口,问题才解决。说白了,厨房排烟管"能不能洗"比"风阻低多少"更影响老板心情。
普通镀锌白铁螺旋管在油烟环境里能用,但得配合清掏计划;油烟重、蒸汽大的后厨,不锈钢管后期维护压力小一些,前期投入高一些,得按项目年限算账。
三、消防排烟:正规通风工程看的是整套资料
甲方爱问一句:消防能不能过?这话本身就把责任推没了。
消防验收看的是一整条证据链:设计文件、风管材质、防火阀280℃动作、风机铭牌参数、不燃垫片、穿墙防火封堵、系统联动、调试记录。消防验收看的是整套资料,不是厂家拍胸脯说包过。
洛阳本地项目里容易漏的有几处:
排烟管穿防火分区,钢制套管和防火封堵没留影像资料
软连接用了普通帆布,高温工况下收缩脱落
防火阀、排烟阀装反,手动启闭没现场试
风机外壳离墙太近,后期维保手都伸不进去
联动调试在火灾报警系统之前就做,顺序反了
正规通风工程里,这些都不是"厂家送福气",而是施工日志、隐蔽工程记录、设备说明书、调试报告四样对得上。
四、通风工程的支吊架和软连接:便宜也容易被砍
很多总包为了压价,先砍通风工程的支吊架间距、再砍软连接长度、砍减震垫。等系统一开:
风管共振,吊顶里嗡嗡响
风机启动后法兰螺丝慢慢松
吊杆和风管硬碰硬,镀锌层磨掉开始锈
软连接被拉成喇叭口,漏风还传振
经验上,水平金属风管支吊架间距按规格控制,大口径、中高压系统要加防晃支架;吊杆接触风管处加橡胶垫;风机出口先软连接再接金属管。这些零件单价不高,但决定了系统跑三年还吵不吵、漏不漏。
五、维保记录:通风工程交付后才开始
很多项目验收完,资料一交就完了。等第二年消防年检、第三方检测来查,发现:
风机试运转记录只有"正常"两个字
防火阀启闭没签认
风管漏光法检测记录对不上构件编号
清油时间、换垫片时间全靠回忆
通风工程交付后,季度查风机和挡烟垂壁功能,半年查阀门启闭,年度做系统联动和性能检测,这些动作留痕,比"我们质量很好"管用得多。
小结
洛阳做通风工程,别只盯着"管型+单价"。图纸核现场、厨房留检修、消防按图做、支吊架别砍、维保留记录——这五件事盯住,系统运行起来才不闹心。风管是铁皮,系统是人、图、现场、资料四样凑起来的。铁皮再好,前面几样松了,后排风口该倒烟还是倒烟。
